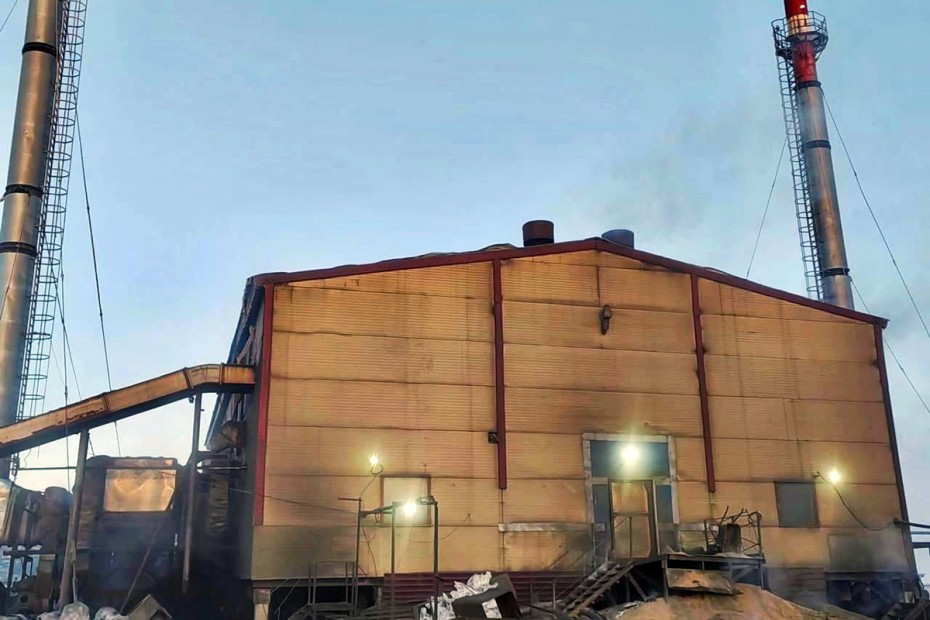

Ситуация развивалась по уже знакомому сценарию. В начале января 2026 года, ровно через год после предыдущего крупного сбоя, в котельной снова отказали котлы. На момент 19 января из семи работали лишь пять, причем два — в ручном режиме. Температура за окном −33°C, а система теплоснабжения находится «в процессе стабилизации», то есть ремонта.
Напомним в прошлом году 4 января на объекте вышли из строя сразу несколько котлов. Жители попытались воспользоваться электрообогревателями и печками-буржуйками. Власти попросили их излишне не тратить электроэнергию и не нагружать сеть из-за риска отключения электричества в населенном пункте. Тогда котлы отремонтировали и объявили о модернизации котельной.
Сегодня власти республики вновь заявляют об оперативных мерах: в Жиганск направлены дополнительные бригады, включая главного инженера ГУП «ЖКХ РС(Я)». Объявлено о круглосуточных работах, доставке запчастей по воздуху и суше. Звучат привычные заверения о скорой нормализации и просьбы к жителям «сохранять терпение».
«По состоянию на 12 часов 00 минут 19 января 2026 года, в котельной «65 лет Победы» в работе находятся 5 котлов из 7. В минувшие выходные дни, к сожалению, произошел выход из строя двух котлов. Причиной неисправности является поломка звеньев ТЛПХ (топка углеподачи). В настоящее время температурный режим в системе теплоснабжения находится в процессе стабилизации. Температура наружного воздуха составляет минус 33 градуса Цельсия. Сегодня, 19 января, ожидается прибытие дополнительной ремонтно-восстановительной бригады работников ГУП ЖКХ РС(Я), что значительно ускорит процесс устранения неполадок. Также для координации работ и оперативного решения вопросов в Жиганск прибудет главный инженер ГУП «ЖКХ РС(Я)» Владимир Бондарь. «Мы понимаем, что сложившаяся ситуация может вызывать беспокойство, и просим жителей сохранять терпение. Специалисты прилагают все усилия для скорейшего восстановления полноценной работы котельной. Вскоре температура теплоносителя достигнет необходимых значений, обеспечив комфортную температуру во всех жилых помещениях и социальных объектах нашего села. Оперативный штаб будет предоставлять актуальную информацию о ходе работ и состоянии теплоснабжения в 12:00 ч., 18:00 ч. и 22:00 ч. ежедневно, до полной стабилизации работы котлов. Благодарим за понимание и сотрудничество», — сообщает Оперштаб МР «Жиганский НЭР».
После аварии 2025 года были выделены 66 миллионов рублей на масштабную модернизацию: замену четырех котлов, реконструкцию системы углеподачи, обновление сотен метров теплотрасс. Все работы, как заявлял министр ЖКХ Вячеслав Емельянов, должны были быть завершены в межотопительный период для подготовки к зиме 2025–2026 годов.

«Обеспечение стабильной и качественной работы коммунальной инфраструктуры – наша первоочередная задача. Особое внимание уделяем северным и отдалённым районам, где сбои в теплоснабжении могут привести к серьёзным последствиям. Работы в Жиганске — часть системной работы по модернизации отрасли», — заявил тогда Емельянов.
Вопрос на поверхности: если программа модернизации была выполнена, почему система вновь не выдержала первых же серьезных нагрузок? Если не выполнена — куда были направлены средства и почему объект жизнеобеспечения снова оказался уязвим? Повторение чрезвычайной ситуации в одних и тех же условиях, на том же объекте, с теми же последствиями указывает не на случайность, а на системный кризис. Причины, озвученные в этот раз — поломка звеньев топки углеподачи (ТЛПХ), — лишь технические симптомы более глубокой проблемы: хронического недофинансирования, некачественного ремонта и недостаточного контроля за исполнением программ модернизации.
Власти подчеркивают, что «особое внимание уделяется северным и отдалённым районам». Но жители Жиганска, переживающие вторую за два года зимнюю аварийную ситуацию с теплом, вправе усомниться в эффективности этого «внимания». По все видимости, в январе 2027 года мы снова будем читать аналогичные сводки из Жиганска.
